使命在肩勇破局——记中国十五冶承建的印尼阿曼铜选矿厂扩建项目

2025年03月10日 10:31 1039次浏览 来源:   分类: 地矿建设   作者:

骄阳似火,滚烫的烈日毫无保留地倾洒在印尼西努沙登加拉省的大地上。海岸边,激荡的海浪就像永不停歇的勇士,带着一往无前的气势,一次又一次冲击着嶙峋的礁石。

在这片被大自然的雄浑与热烈所笼罩的土地上,中国十五冶金建设集团有限公司承建的印尼阿曼铜选矿厂扩建项目正如火如荼地进行着,一场与时间赛跑、与困难较量的攻坚战已经打响。他们在这片热土上,用坚韧和智慧,书写着独属于自己的奋斗篇章。

握紧“方向盘”

阿曼铜选矿厂扩建项目是中国有色矿业集团有限公司全力推进的重点工程,承载着铸就行业新标杆的使命。

该项目筹备之初,中国十五冶金建设集团有限公司集结各方精锐力量,组建了一支经验丰富、多专业融合的项目团队,为项目顺利启动奠定了坚实基础。该公司领导及有关部门负责人多次前往项目现场,实地调研、精准施策,组织座谈交流,广纳建议、凝聚共识,全面摸排影响项目生产运营的关键症结,帮助解决建设过程中的各种难题。

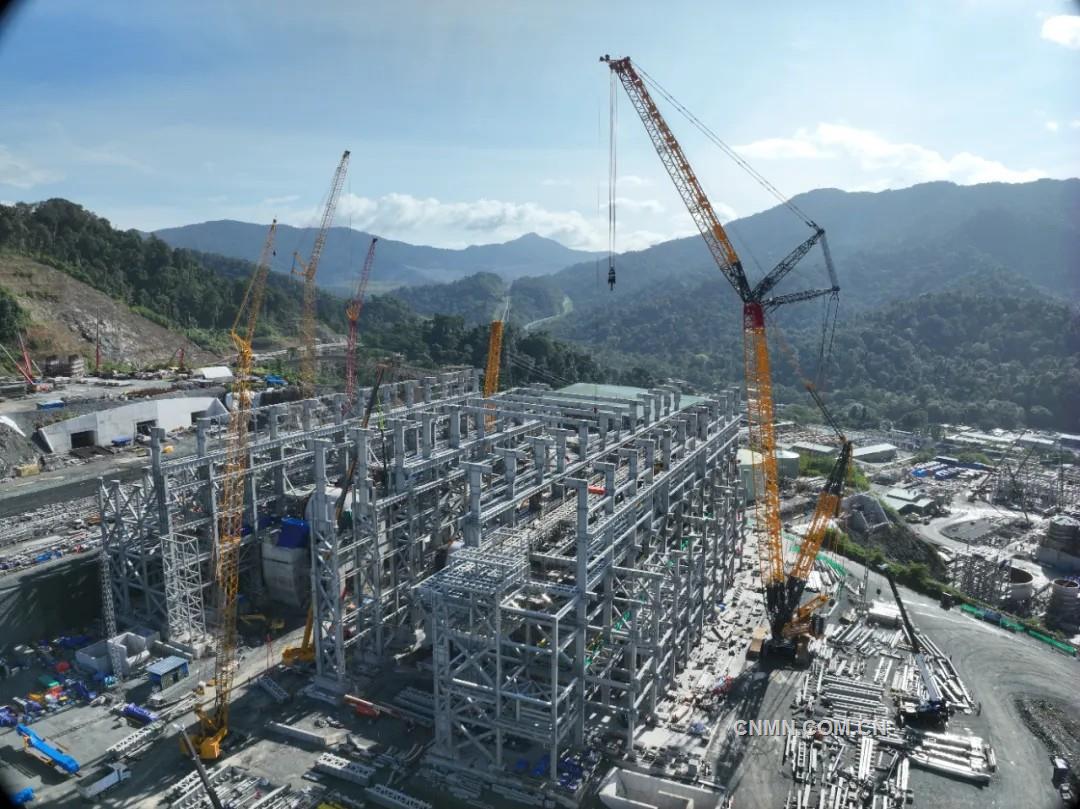

4
2024年7月20日,磨矿车间第一罐混凝土浇筑完成。

自2024年7月开工以来,该项目全体员工以实际行动践行着“开局即决战、起步即冲刺”的决心,迅速掀起施工热潮。截至目前,该项目累计完成混凝土施工总量的74%,钢结构吊装总量的52%,设备安装总量的17%。随着各项工程节点按计划推进,这座现代化的铜选矿厂正逐渐从蓝图变为现实。

“面对项目推进节奏快、时间紧、资源调配有压力、人员配备有缺口、欧标管理要求高等多重挑战,项目团队进行了全方位细致分析。在资源调配方面,我们积极与各方沟通协调,提前规划物资供应计划;针对人员缺口,进行内部合理调配,同时,紧急招聘补充。通过锚定关键难点、细化目标步骤、明确责任人、多次组织召开了专题会议,目前,各项工作已初见成效,正在稳步推进中。”项目经理马伟峰说。

5

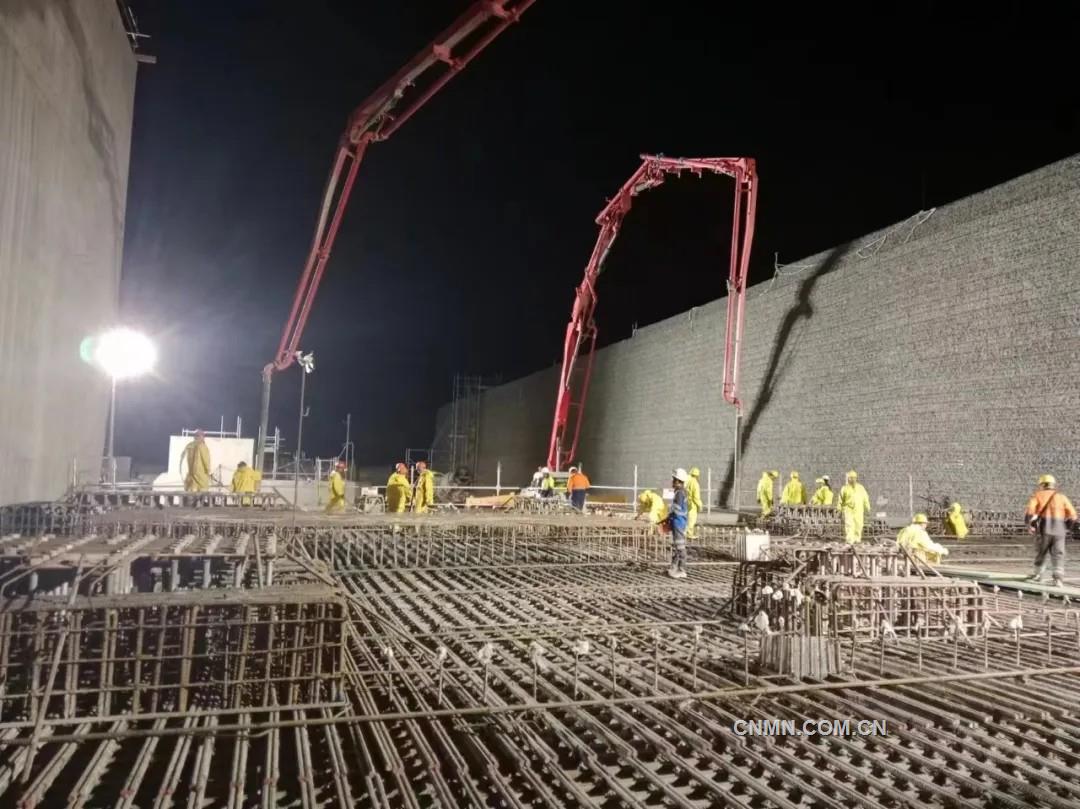

正在建设中的3100区磨矿车间施工现场。

编织“防护网”

“我们设立安全文明施工班组,实行专人分区管理,要求全体施工管理人员每日填写致命风险验证清单。每日、每周、每月、每季度都进行不同程度的安全隐患排查。每日排查侧重于施工现场的基本安全状况,如人员防护用品佩戴、设备基础运行情况等;每周排查重点关注施工区域的临时设施安全;每月排查涉及大型设备和关键施工环节;每季度排查则从整体项目安全管理体系进行评估。我们还组织各类专项安全培训,强化员工的安全技能,全面提升全员安全意识和应急能力。”项目安全环保总监蔡锚说。

考虑到印尼全年气候高温多雨的特点,该项目部在施工安全保障方面投入了大量精力。为了对抗高温,充足的饮用水与防暑降温药品成为施工现场的标配,为施工人员的身体健康筑牢了第一道防线;通过加装遮阳棚、散热风扇,专人定时检查设备运行温度等方式,规避因高温导致的设备故障和安全事故,为项目平稳推进保驾护航。

6

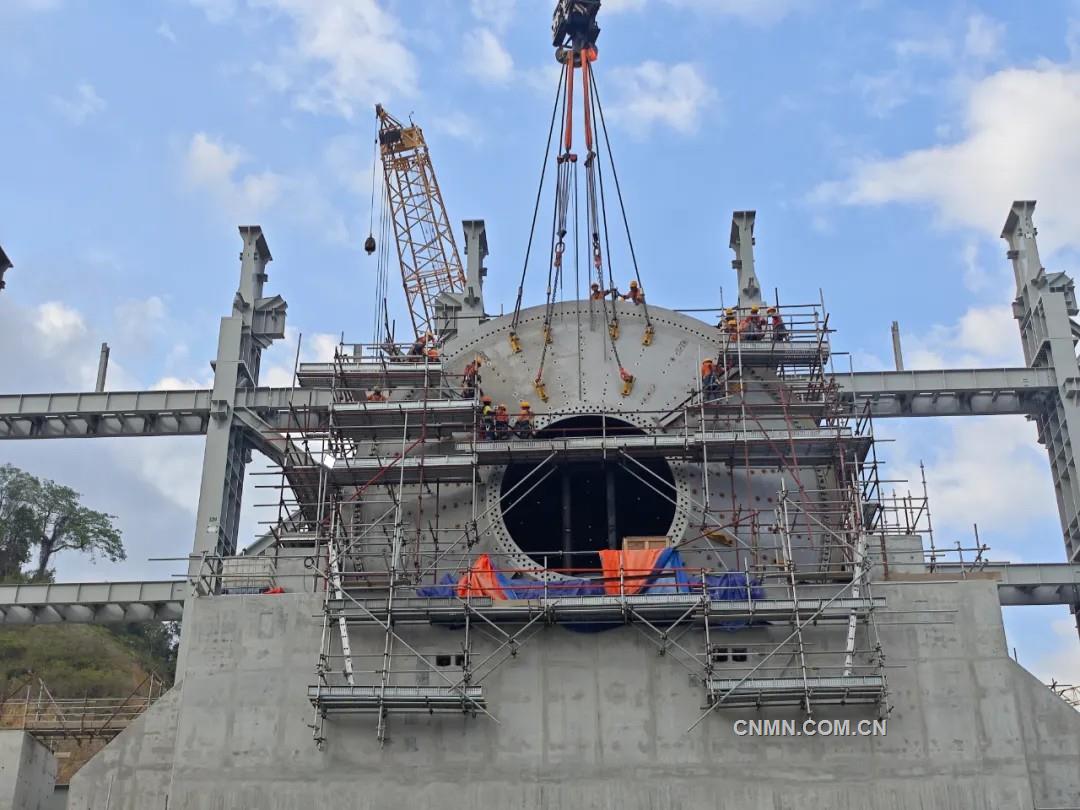

球磨机安装现场。

印尼时间2024年7月20日,磨矿车间第一罐混凝土顺利浇筑完成;7月25日,磨矿车间钢结构首根钢柱完成吊装;9月10日,世界最大单体无齿轮驱动球磨机筒体第一片成功吊装;11月23日,磨矿车间4台世界最大单体无齿轮驱动半自磨机和球磨机主体吊装完成;12月20日,粗浮选车间槽罐吊装完成;2025年1月21日,精浮选槽罐吊装完成;2月5日,首台预装式变电站E-HOUSE成功吊装;2月17日,顺利吊装2台球磨机预装式变电站E-HOUSE。

7

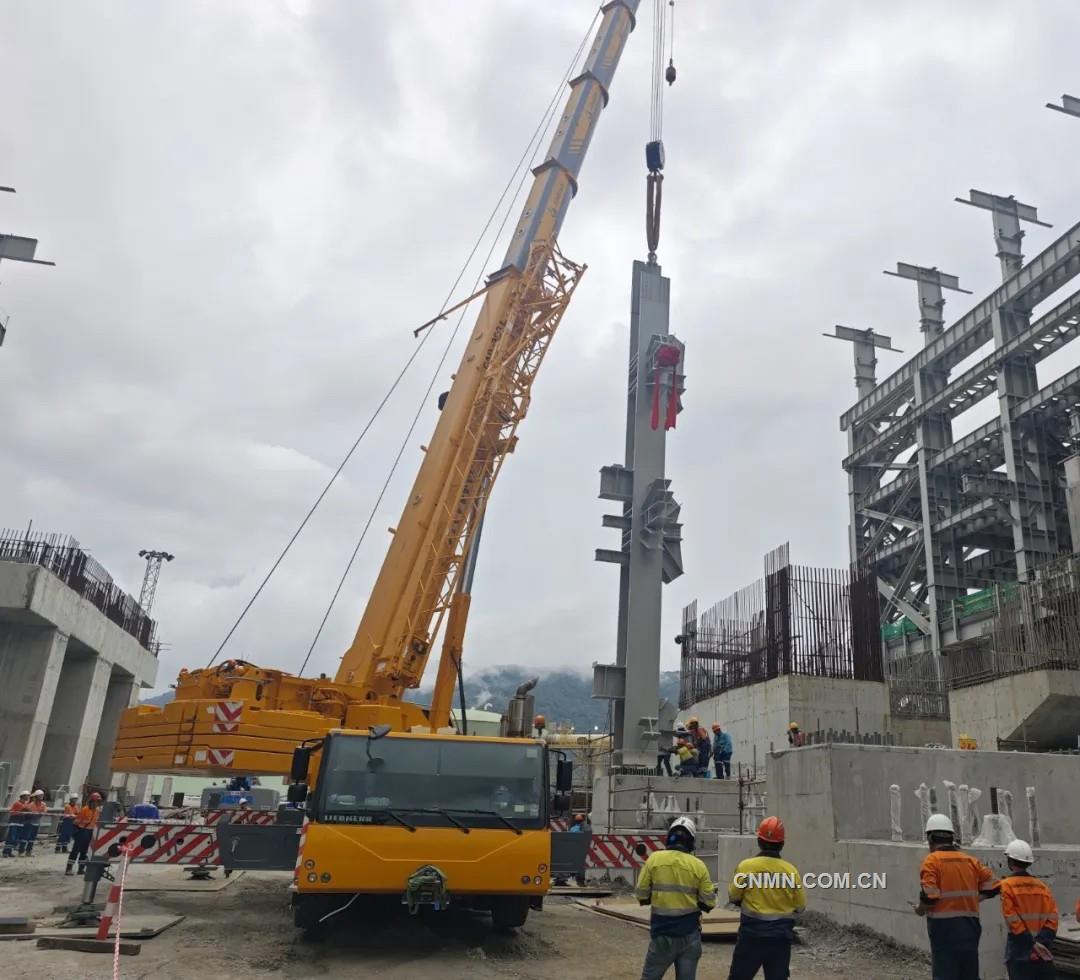

2025年1月9日,磨矿车间5区首根钢柱吊装完成。

在雨季来临之前,该项目部采购了一批防水布、抽水泵等防汛物资,对现场排水系统进行全面排查与升级,清理疏通沟渠500米,增设集水坑10个,避免形成内涝影响施工;积极推动起重工、脚手架工、高处作业等各类专项培训并持证上岗和各类特殊工种的招聘工作;持续营造“人人懂安全、讲安全、抓安全”的良好氛围,严守安全生产红线、底线和高压线,落实“三管三必须”,不断推动安全生产工作走深走实。

8
建设中的员工生活区营地。

打造“金招牌”

“质量就是生命,产品代表人品”的质量理念,是中国十五冶人的庄严承诺。

在现场施工中,该项目设置了质量监督“流动哨”,施工人员每完成一道工序,立即自查自纠,技术员随后复查,一旦发现混凝土振捣不密实、模板拼接不严密等问题,立即责令返工。

该项目部定期组织质量培训,讲解规范与质量控制要点,不断强化全员质量意识,将“质量至上”从口号转化为实际行动,为打造精品工程、树立卓越品牌奠定坚实基础。

该项目部还组建了8支精锐的QC小组,精准锚定8项具有前瞻性的科技立项课题。这8个科研课题,恰似8座灯塔,为后续工程的高效履约点亮希望之光。

“质量的背后,是员工的默默付出与坚守。”项目副经理喻耀辉说,“技术人员日夜钻研,不断探索新技术、新方法,力求提升工程品质;一线工人在艰苦的作业环境下,挥汗如雨,将蓝图变为现实;质量监督人员铁面无私,为工程质量保驾护航。”

该项目团队自主研发的“大型无齿轮驱动半自磨机和球磨机快速安装技术”,成功将安装工期缩短了40天,仅用75天就完成世界最大单体无齿轮驱动半自磨机和球磨机的安装工作,创造了新的磨机安装纪录;该项目部单月产值连续两个月破2亿元。

9
春节期间,项目部开展文体活动,丰富员工生活。

印尼阿曼铜选矿厂扩建项目始终坚持“建一个工程,树一座丰碑,交一方朋友,拓一片市场”的理念,积极履行社会责任,大力推进属地化。该项目自开工以来,定期组织技术培训,聘请当地工程师和技术人员参与项目建设,累计为当地创造了超1300个就业岗位,为印尼培养了一批高素质选矿人才。中国十五冶全体员工秉持“逢山开路、遇水架桥”的决心,认真落实“深耕重点国别市场”的发展思路,为该公司打造“全球一流的铜冶炼工程企业”和“行业领先的矿山综合服务商”贡献力量。
